2.6 相关性

通过观察之前挖掘和回填的洞,我们注意到:

  1. 当移除表土花费很长时间时,填洞也往往花费很长时间
  2. 填洞的成本与所需时间之间存在正相关关系

这些观察可以使用 Primavera 中的相关性(Correlation)来建模。使用相关性可以防止风险分析模拟不切实际的情况

添加工期-工期相关性

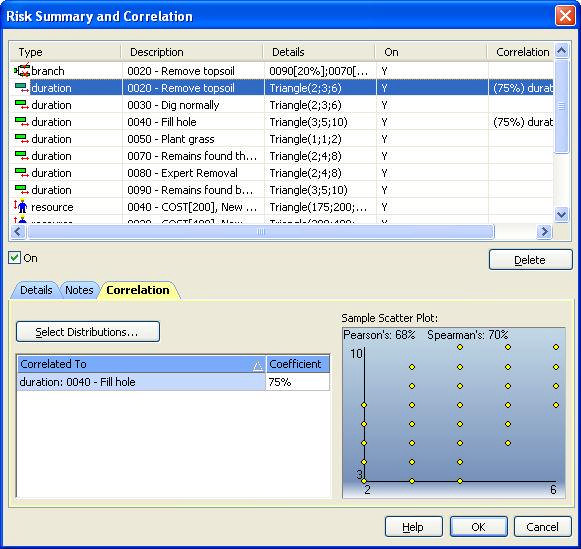

  1. Risk | Correlation
  2. 选"Remove topsoil"工期→Select Distributions→勾选"Fill hole"工期→Add
  3. 输入Coefficient:75%

工期相关性设置

添加工期-成本相关性

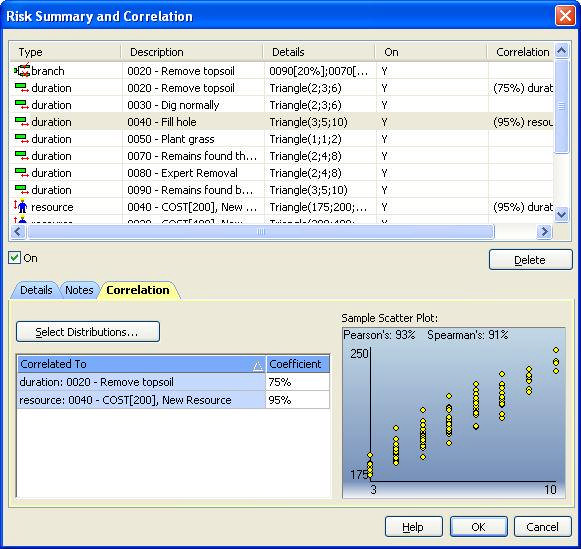

  1. 点击"Fill hole"工期→Select Distributions→选"Fill hole"资源风险→Add
  2. 输入Coefficient:95%

工期-成本相关性设置

实战案例:LNG项目

模型P50P80P95
无相关性52天58天65天
85%相关性55天65天81天

P80差7天(12%),P95差16天(25%)。漏设关键相关性可能导致极端风险被系统性低估20-30%。

✅ 添加相关性非常简单直接。

🎉 第二部分完成!

您已完成风险教程的第二部分。本教程并未涵盖所有风险功能,以下其他技术可能也会引起您的兴趣:

  • 任务存在性、概率日历、敏感性分析、进度敏感性指数
