2.4 为任务成本添加不确定性

之前分配给任务的成本都是最佳估计值。但实际成本也会波动。类似工期,成本也可加三角分布。

为 Remove topsoil(移除表土)的成本添加分布

  1. 右键 Remove topsoil → Resource Risk → 勾选On
  2. 输入:Min=250,Most Likely=300,Max=450

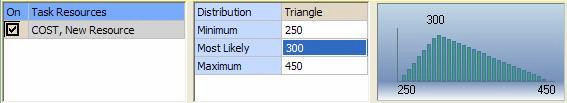

Resource Risk对话框

📊 偏态分布:该成本是偏斜的。能让任务更快更省钱的事不多,但能让任务延迟的事很多。三角分布细长尾部恰好模拟这种情况。

不对称比例 = 3:1(¥300→¥450 = ¥150 vs ¥250→¥300 = ¥50)。

添加其余任务的成本不确定性

任务(界面原文)中文含义分布MinMost LikelyMax
Remains found that need expert removal发现需专家处理的遗迹三角225300450
Expert removal专家处理三角80010001400
Remains found but can be discarded发现遗迹但可丢弃三角7008001000
Dig normally正常挖掘三角300400550
Fill hole填洞三角175200250

运行分析,观察每次迭代中任务成本和总成本的变化。
