2.2 概率分支

项目背景

本教程项目是:挖一个洞再把它填上。不算复杂,但对于演示概率分支非常理想。

输入项目

  1. 创建一个新的计划,直接在 Description 和 Remaining Duration 列中键入(任务名为界面原文):
任务(界面原文)中文含义剩余工期
Start开始(里程碑)0天
Remove topsoil移除表土3天
Dig normally正常挖掘3天
Fill hole填洞5天
Plant grass种草皮1天
End结束(里程碑)0天
  1. 将 Start/End 改为里程碑 → Edit | Link Tasks... → OK

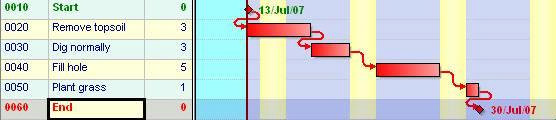

初始项目计划

识别概率分支

您已咨询当地专家,发现在计划挖掘区域经常发现考古遗迹。移除表土后可能出现三种结果:

场景描述概率
风险1发现需专家处理的遗迹5%
风险2发现遗迹但可丢弃20%
风险3未发现遗迹75%

使用概率分支建模:为每个结果分配概率,每次迭代只有一个分支被纳入

建模步骤

  1. 右键"Dig normally" → Insert Task ×3,改名为三条分支任务,工期4/4/5天
  2. 链接:Remove topsoil完成→三条分支开始→分支结束→Fill hole开始(按住CTRL可选不相邻任务)

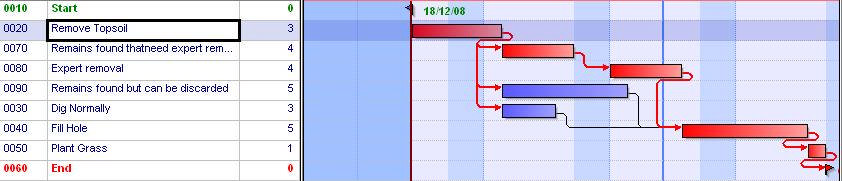

含概率分支的计划

📌 分支1(需专家处理)用两个任务建模。分支2一个任务,分支3是原始路径。

  1. 右键"Remove topsoil" → Probabilistic Branch Risk

概率分支对话框

  1. 勾选On → 改概率:Dig normally(正常挖掘)75%/ Remains found but can be discarded(可丢弃)20%/ Remains found that need expert removal(需专家处理)5% → Total=0 → 保存 → 运行分析

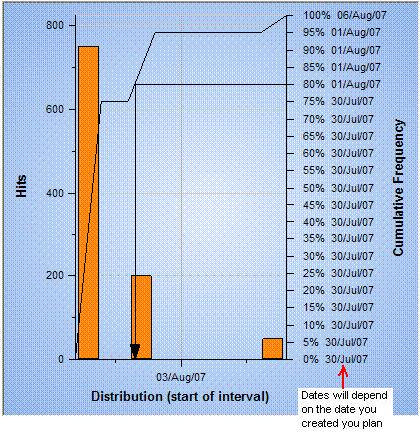

分支分析分布图

三个峰=三种互斥分支场景。这不是Bug——这是正确且有价值的输出。

实战案例:市政道路管线迁改

某市主干道改造,档案准确率约70%:

  • A(70%):管线一致→正常施工,+3天
  • B(25%):偏移≤2m→调整方案,+10天
  • C(5%):大幅偏移→设计变更,+30天

项目组据此提前预制3套预案,与管线单位签2小时快速响应协议,预留¥8,500应急金。

核心启示: 概率分支不是预测会发生哪一种,而是提前准备所有可能的应对方案。
