1.4 输入不确定性

启动与打开示例文件

  1. 启动 Primavera Risk Analysis
  2. 点击菜单 Help | Open Samples...
  3. 找到并选择 "Risk Tutorial 1.plan",点击Open
  4. 文件可能被标记为只读,点击 Yes 打开副本

使用「任务详情」对话框输入不确定性

  1. 右键点击任务 "Recover Roof"(修复屋顶)
  2. 从弹出菜单中选择 Duration Risk(工期风险)。将显示任务详情对话框,其中 Duration Uncertainty 选项卡已选中
  3. 勾选 On 复选框,系统默认分配一个三角分布

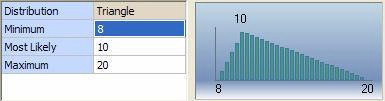

Task Details 对话框

三角分布需要三个参数:最乐观工期(Minimum)最可能工期(Most Likely)最悲观工期(Maximum)

  1. 为 "Recover Roof" 任务输入:最乐观工期 8 天,最可能工期10 天,最悲观工期20 天

✅ 完成!您已为任务工期输入了不确定性信息。

使用甘特图列输入不确定性(更快捷)

📌 注意: 下表中的任务名称为 Primavera 软件界面中的原始英文名称,操作时请对照截图查找对应行。

按以下表格输入各任务的三点估算值:

任务描述(Primavera 界面中的原文)中文含义最乐观(Min)最可能(Most Likely)最悲观(Max)
Erect Scaffold搭建脚手架6810
Chimney rebuild重建烟囱448
Demolish 50% brick拆除50%砖墙5812
Re-build 50% brick重建50%砖墙61220
Strip off roof cover拆除屋顶覆盖层336
Recover roof修复屋顶81020
Dismantle scaffold拆除脚手架346
Plumbing, etc.管道等468
Boundary wall, etc.边界墙等4610
Exterior work外部工作346
Inspect, snag, etc.检查/整改等248
  1. 使用 File | Save 保存计划。如果原文件是只读的,请为文件选择新名称
