Appearance
1.3 对任务工期建模 · 三角分布
如前所述,使用风险分析方法需要输入关于任务工期的额外信息。我们不再简单地说"这个任务需要 X 天",而是用概率分布来描述它。
三角分布(The Triangular Distribution)

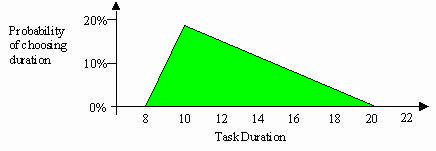

该分布之所以称为"三角",是因为它描述了任务工期概率图的形状。

从上图可以看出,工期为 10 天的概率最高——约18%,工期为14 天——约11%,而工期为22 天的概率为0%。
📝 上述分布可以描述为:"该任务工期很可能为 10 天。有很小的概率需要 20 天,也有较小的概率仅需 8 天。实际工期很可能落在 9 到 18 天之间。"
三角分布能很好地模拟现实生活中的许多任务工期。
那根"长尾巴"——风险的数学表达
三角分布不是对称的。最小值(8天)离最可能值(10天)只差2天;最大值(20天)离最可能值(10天)差10天。右半边=左半边的5倍。
这就是风险的数学本质:坏事发生的空间远远大于好事发生的空间。
实战案例:33层住宅标准层施工
某33层住宅,标准层施工从第5层开始流水。项目经理按"7天/层"编排,总工期231天。
问题分析:
- 单点估算盲区:"7天/层"是平均值,忽略天气、混凝土供应、劳动力波动
- 乐观偏差:施工队长倾向"理想状态"工期
- 并行风险叠加:模板→钢筋→混凝土→养护四条并行线
建模:
| 参数 | 天数 | 情形 |
|---|---|---|
| 最乐观 | 5天/层 | 无缝衔接、供应充足、晴好 |
| 最可能 | 7天/层 | 正常流水 |
| 最悲观 | 14天/层 | 连续大雨、搅拌站故障、劳力短缺 |
结果: P50=257天(多26天),P80=279天(多48天),原计划231天完工概率不到5%。
核心启示: 即使初始估算不精准,三角分布仍比单点估算可靠得多。

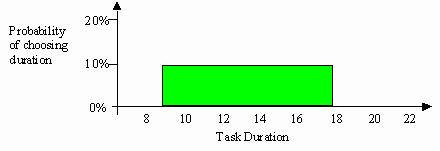

均匀分布(The Uniform Distribution)

在均匀分布中,没有"最可能"工期——介于最乐观和最悲观之间的所有工期值发生的概率完全相同。
📝 "该任务工期将在 9 到 18 天之间,所有工期值概率完全相同。"
| 分布 | 形状 | 适用场景 |
|---|---|---|
| 三角分布 | △ 右偏三角形 | 90%的工程任务(默认) |
| 均匀分布 | ▬ 矩形 | 完全不知道最可能值时 |
| 正态分布 | 🔔 钟形 | 大量重复性任务 |
| BetaPert | ~ 平滑三角形 | 需要更自然的概率曲线 |
英文原版内容版权归 Oracle Corporation 所有。中文翻译、案例、习题由 计划工程师 独立创作。
