1.10 风险进度表
Primavera 风险分析可以计算并以风险进度表的形式显示选定的百分位日期。每个任务都有自己的 P50 和 P80。

这些日期可以让您了解每个任务可能偏离其确定性完成日期的程度。绿菱和蓝菱很近→任务稳定;距离很远→波动大,风险源。
计算风险百分位日期

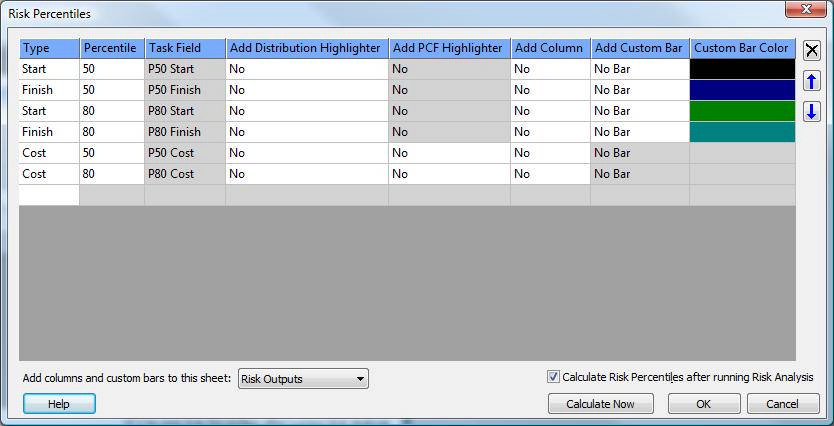

Risk | Risk Percentiles- 确认设置:Calculate Risk Percentiles after running Risk Analysis → ✔ / Percentiles → P50, P80

- 点击 Calculate Now(立即计算)。风险百分位即被计算出来
💡 如果选中了"运行风险分析后计算风险百分比",则每次运行风险分析时都会自动计算。
使用预定义视图
View | View | Insert View- 勾选「Insert View as New Sheet」
- 选择 "Gantt chart: P50 - P80 Markers"
- OK
您现在应该可以看到显示 P50 和 P80 风险进度的标记了。
传统甘特图 vs 风险进度表
| 传统甘特图 | 风险进度表 | |
|---|---|---|
| 显示 | 一条确定的计划 | 确定性+P50菱形+P80菱形 |
| 能看到 | "任务哪天完成" | "任务有80%概率哪天完成" |
| 价值 | 指导操作 | 预警风险+指导决策 |
🎉 第一部分完成!
风险分析不必复杂,仅应用本部分教程中介绍的技术,您就可以从中获取大量有价值的信息。如果想了解更多,请继续阅读第二部分。
