6.1 项目初始化与任务输入

阅读提示: 如果计划是房子的地基,那这一章教你怎么挖地基。80% 的风险分析翻车都源于「计划本身就没建对」。本章基于 Primavera Risk Analysis 的 Planning Tutorial 编写。

6.1.1 新建项目

打开 Primavera Risk Analysis,从一片空白开始。

操作路径:File | New

弹出模板选择对话框,选择 "New Plan" 模板,点击 Open。

图:新建项目——选择 New Plan 模板

接下来填写 Plan Information(计划信息)

操作路径:Plan | Plan Information

字段说明本案例输入
Plan Title项目名称Garden Landscaping
Start Date计划开始日期 (Dates 选项卡)15/07/07
Data Date数据日期 (Dates 选项卡)15/07/07

Start Date 和 Data Date 的区别: Start Date 是项目「应该」什么时候开始;Data Date 是「数据更新到哪天」。新建项目时两者通常一致。执行期间 Data Date 会不断前移。

点击 OK,空白的甘特图出现——整个画布现在都是你的。

6.1.2 输入任务

甘特图左侧是表格区,第一列是 Description(任务描述)

操作步骤:

  1. 选中 Description 列第一个空白单元格
  2. 键入任务名称,如 Start project`
  3. 向下箭头键 移到下一行
  4. 重复直至输入全部任务

Mr. House 将花园项目分解为 17 个任务。本项目的完整任务清单:

序号任务描述所在分组
1Start project—(顶层)
2Buy fence materials围栏
3Dig post holes围栏
4Put up posts围栏
5Fix horizontals围栏
6Paint fence围栏
7Buy path materials花园小径
8Prepare ground花园小径
9Lay path花园小径
10Dig pond花园池塘
11Line pond花园池塘
12Fill pond花园池塘
13Buy fish花园池塘
14Ready for competition—(顶层)

6.1.3 创建里程碑

里程碑(Milestone)是时间轴上的标记点,工期为零。本项目中 Start projectReady for competition` 应为里程碑。

两种创建方法:

方法一:Task Details 面板(推荐)

  • 点击任务 Start project,在底部 Task Details 面板中
  • 切换到 General 选项卡
  • Type改为Start Milestone
  • 同理将 Ready for competition 的 Type 改为 Finish Milestone

方法二:键盘快捷键(更快)

  • 将光标放在任务的 Remaining Duration 单元格中
  • 键入 s→ 自动创建Start Milestone(开始里程碑)
  • 键入 f→ 自动创建Finish Milestone(完成里程碑)

里程碑创建后,甘特图上会显示 菱形旗标而非横向甘特条。

任务 vs 里程碑: 任务是持续一段时间的工作(有工期);里程碑是时间轴上的一瞬间(工期=0)。开始里程碑是书的封面,完成里程碑是封底。

6.1.4 修改工期

新任务的 Remaining Duration(剩余工期) 默认设为 1 天。大多数任务需要调整:

方法一:键盘输入

  • 点击任务的 Remaining Duration 单元格
  • 直接键入数字(如 35
  • 按向下箭头移到下一个单元格

方法二:鼠标拖拽(更直观)

  • 在甘特图右侧将鼠标移到任务条右端
  • 光标变为 ↔ 箭头时,按住左键拖拽
  • 拖拽时出现黄色提示框,显示新的工期和完成日期

修改后的各任务工期:

任务工期(天)
Buy fence materials3
Dig post holes5
Put up posts5
Fix horizontals5
Paint fence5
Buy path materials5
Prepare ground10
Lay path5
Dig pond10
Line pond3
Fill pond2
Buy fish3

里程碑的工期永远是 0,不可修改。

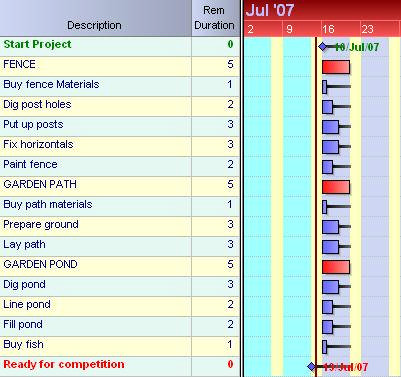

图:任务已输入完毕,工期已设定

甘特条形图末尾的黑色浮动线(float line)表示任务的浮动时间。可通过 Format | Gantt Chart | Task Details → Float 下拉菜单中的 Show/Hide all float 控制显隐。

6.1.5 汇总任务(Summary Tasks)

汇总任务是 WBS(Work Breakdown Structure,工作分解结构)的骨架,将零散任务组织为树状结构。

Mr. House 将项目分为三个汇总任务:

  1. FENCE(围栏)
  2. GARDEN PATH(花园小径)
  3. GARDEN POND(花园池塘)

操作步骤:

  1. 在任务列表中,创建三个新行分别输入名称 FENCEGARDEN PATHGARDEN POND,作为汇总任务标题行
  2. 选中需要归入 FENCE 的子任务(Buy fence materials 到 Paint fence)
  3. 点击工具栏上的 Demote(降级) 按钮
  4. 依次将各子任务归属到对应的汇总任务下

WBS 最终结构:

级别汇总任务子任务
1FENCEBuy fence materials, Dig post holes, Put up posts, Fix horizontals, Paint fence
1GARDEN PATHBuy path materials, Prepare ground, Lay path
1GARDEN PONDDig pond, Line pond, Fill pond, Buy fish

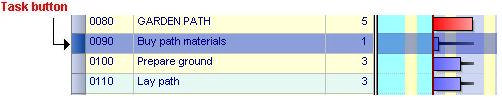

图:汇总任务创建完成后的计划结构

展开 / 折叠子任务:

  • 汇总任务左侧有灰色按钮,内含 **(减号)或**+`(加号)
  • 双击减号 → 折叠该汇总任务的所有子任务(只显示汇总行)
  • 双击加号 → 展开
  • 工具栏按钮: 全部展开 / 全部折叠

汇总任务的工期由子任务自动计算(最早子任务开始 → 最晚子任务结束),不能手动修改

WBS 原则:100% 规则。 汇总任务应完全分解为子任务,不遗漏也不重复。如果「FENCE」下漏了「Paint fence」,计划就有盲区。

实战案例:某市政道路改造项目的 WBS 分解

案例:某市主干道改造项目

项目背景

某市主干道改造,全长 2.8km,合同工期 8 个月。项目初期技术员直接在 PRA 中输入 40 多个扁平任务,没有分层。项目经理审核时发现根本看不出「哪块可能拖后腿」。

问题分析

扁平结构像把所有零件摊在地上——你能看见每一个螺丝,但看不懂整台机器。WBS 的作用是把零件按「组件 → 子组件 → 零件」重新组装。

建模过程

一级汇总二级子任务工期
路基工程管线迁改、软基处理、路基填筑、压实检测90天
路面工程底基层、水稳层、沥青面层、标线施工85天
附属工程路灯安装、绿化种植、人行道铺设、护栏安装45天

关键启示

附属工程总工期最短(45天),但它是收尾环节——必须等路面完成后才能进场。任何延误都会直接推迟通车日期。工期最短的任务未必是瓶颈,WBS 必须配合逻辑关系分析。

本章小结

要点一句话
新建项目File
输入任务Description 列直接打字,箭头键换行
创建里程碑Type 列选 Start/Finish Milestone,或按 s / f
修改工期Remaining Duration 列输入,或甘特图鼠标拖拽
汇总任务选中子任务 → Demote 按钮 → 自动形成 WBS 层次结构
展开折叠双击汇总任务前的 +/- 按钮,或用工具栏全部展开/折叠
