3.8 在 MSP 中查看结果
阅读提示: 本章介绍在 MS Project 界面中查看 PRA 回写结果的各类视图。所有视图均通过 PRA 工具栏按钮切换。
结果回写到 MSP 了,但数据藏在字段里看不到。PRA 工具栏提供了三个专用视图,把数据变成一眼就能看懂的可视化图表。
关键度和敏感度输出视图

点击 Criticality & Sensitivity Output 按钮,切换到彩色条形视图:
| 条形颜色 | 关键度范围 | 含义 |
|---|---|---|
| ■ 蓝色 | < 50% | 低关键度——影响有限 |
| ■ 浅红色 | 50% ~ 89% | 中等关键度——需要关注 |
| ■ 深红色 | ≥ 90% | 高关键度——最高优先级管控 |

同时显示每个任务的 Duration Sensitivity 数值(低值和负值来自随机相关性,应忽略)。
阈值可自定义: 上述颜色分界(50% / 90%)是 PRA 默认值。你可以通过 MS Project 的条形图格式化功能修改这些阈值,适应不同项目类型的风险偏好。
P50 和 P80 进度表视图
两个输出按钮分别展示 P50 和 P80 情景下的进度计划:

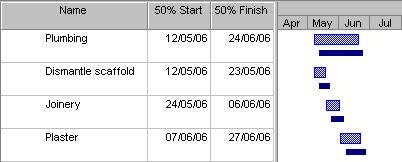

| 按钮 | 显示内容 | 用途 |
|---|---|---|

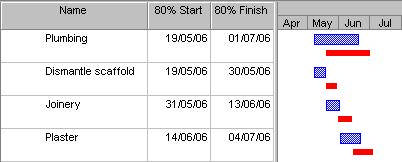

| P50 Schedule | 基于 P50 日期的进度计划 | 内部管控——你有一半把握按时完成 |
| P80 Schedule | 基于 P80 日期的进度计划 | 对外承诺——你有八成把握 |

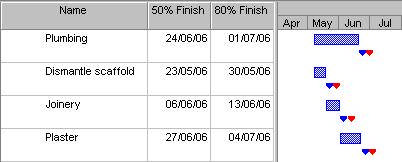

| P50 & P80 Finish Dates | P50 和 P80 完工日期对比 | 直观比较两个情景的差异 |

内部 vs 外部: 用 P50 做内部管控目标(你有一半把握按时完成),用 P80 做对外承诺(你有八成把握)。这样既不会把最乐观的日期承诺出去,也不会把全团队的缓冲吃光。
视图切换总结
| 视图 | 回答什么问题 | 视觉特征 |
|---|---|---|
| Criticality Output | 哪些任务最危险? | 蓝色 / 浅红 / 深红三色条形 |
| P50 Schedule | 中等情景什么时候完工? | 单个 P50 进度计划 |
| P80 Schedule | 保守情景什么时候完工? | 单个 P80 进度计划 |
| P50 & P80 Dates | 两个情景差多少? | 对比显示 P50 和 P80 日期 |
实战案例:某跨江大桥项目的结果展示
案例:某长江下游公铁两用跨江大桥
项目背景
某长江下游公铁两用大桥,主跨 1092m,双层桥面(上层公路、下层铁路)。MSP 计划含 512 个任务,工期 48 个月。主塔桩基是关键路径上的第一道工序。
关键度和敏感度分析
P80 回写后切换到 Criticality Output 视图,一眼看到:
| 任务 | 关键度 | 颜色 | 敏感度 |
|---|---|---|---|
| 主塔桩基 | 98% | ■ 深红 | +0.91 |
| 主塔承台 | 91% | ■ 深红 | +0.84 |
| 钢桁梁架设 | 76% | ■ 浅红 | +0.65 |
| 引桥桩基 | 32% | ■ 蓝 | +0.15 |
结果
技术主管看一眼就明白:主塔桩基和承台是「双红」——必须 24 小时施工。随后在周例会上用 P50/P80 Schedule 视图对比展示两种情景下的工期差异,业主接受了 P80 作为合同调整依据。
本章小结
| 要点 | 一句话 |
|---|---|
| Criticality Output | 三色条形直观看关键度:蓝色安全、浅红关注、深红警报 |
| P50 Schedule | 中等情景——内部管控用 |
| P80 Schedule | 保守情景——对外承诺用 |
| 阈值可调 | 颜色分界可在 MSP 自定义 |
