3.5 查看分析结果

阅读提示: 本章聚焦 PRA 核心结果解读——分布图、关键度指数和 Tornado 图。理解这些图表是从「会操作」到「会分析」的分水岭。

分析跑完了。Distribution Graph 自动弹出——这是你最需要看懂的一张图。

完工日期分布图

选中 Finish Date 选项卡,Distribution Graph 显示整个项目(Entire Plan)的完工日期分布:

要素含义教程示例
柱状图每次模拟迭代的完工日期频次横轴=日期,纵轴=频次
Deterministic Probability确定性计划(CPM)的完工概率21%
P80 日期80% 概率在此日期前完工2006 年 6 月 29 日

图:项目完工日期分布图

如何理解 P80 = 6 月 29 日? 在 1000 次模拟中,有 800 次在 6 月 29 日前完工,200 次晚于这个日期。如果你向甲方承诺 6 月 29 日,你只有 20% 的「失约风险」——这就是风险管理创造的价值。

单任务分布

默认显示的是整个项目,但你也可以查看任意单个任务的分布:

在 Distribution Graph 左侧的任务树中,展开并选择一个任务(如 00017 - Recover roof)。图表标题变为该任务名称,显示的就是这个任务的完工日期分布。

图:单任务完工日期分布

成本分布

点击 Cost 选项卡,查看项目总成本的概率分布。右侧面板同样显示:

  • Deterministic Cost Probability —— 确定性预算的完工概率
  • P80 Cost —— 80% 概率在此成本以内

关闭 Distribution Graph 返回甘特图。

关键度指数(Criticality Index)

切换到 Risk Outputs标签页。关键度指数表示一个任务在 1000 次模拟中出现在关键路径上的频率

关键度指数含义
90%-100%几乎总是关键——需要重点管控
50%-89%经常关键——需要关注
10%-49%偶尔关键——有一定影响
< 10%很少关键——影响有限

右击 Criticality Index 列标题,选择 Sort Descending(降序排列),排名最高的任务就是最需要关注的风险热点。

为什么传统关键路径不可靠?你会发现一些 CPM 中显示为「非关键」的任务,关键度指数却很高。因为不确定性下关键路径会频繁切换——这就是为什么你需要蒙特卡洛模拟而不是只看 CPM。

工期敏感度(Duration Sensitivity)与 Tornado 图

点击 Tornado 图标,选择 Duration Sensitivity 选项卡。

工期敏感度衡量的是每个任务工期与项目总工期的统计相关性,范围在 -100% 到 +100% 之间:

含义
高正值(如 +85%)任务工期与项目工期强正相关——此任务拖延,项目必拖延
接近 0%弱相关——此任务对项目工期影响不大
负值统计学上的偶然负相关——忽略

勾选 Ignore negative values 选项,只看正向敏感度。Tornado 图顶部显示的就是对项目工期影响最大的任务。

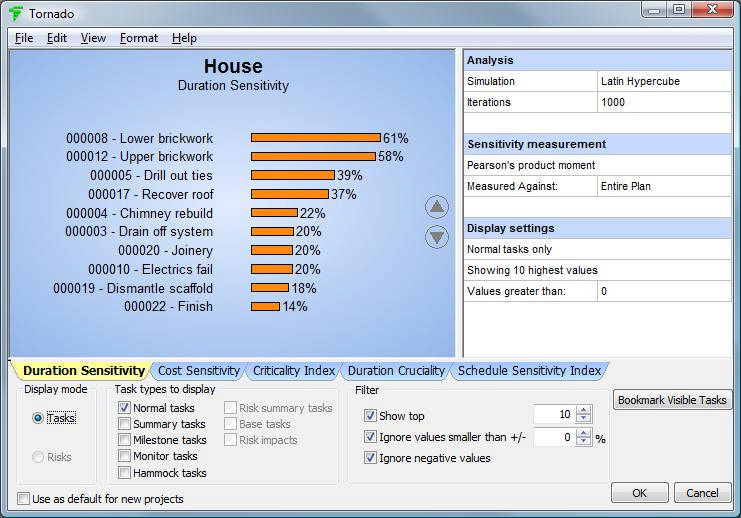

图:Duration Sensitivity Tornado 图

关键度指数 vs 工期敏感度:

  • 关键度指数告诉你「谁经常出现在关键路径上」
  • 工期敏感度告诉你「谁的工期变化最能影响项目总工期」
  • 两者结合使用:高关键度 + 高敏感度 = 最高风险任务

实战案例:某体育场项目工期分布解读

案例:某省会城市体育中心工期分布分析

项目背景

某省会城市体育中心,含 6 万座主体育场 + 游泳馆 + 综合训练馆,MSP 计划 1200 个任务,合同工期 30 个月。项目为省运会主场馆,延期一天罚款 ¥20 万。

分析结果解读

指标解读
CPM 工期30 个月合同工期基准
Deterministic Probability18%CPM 计划的按时完工概率仅 18%
P5031.5 个月一半把握
P8034 个月八成把握——比合同工期多 4 个月
P9537 个月极端保守情景

关键度指数 Top 3:

  1. 钢结构吊装(关键度 97%)——几乎每次都是关键
  2. 屋面系统安装(关键度 89%)——与钢结构密切相关
  3. 暖通空调调试(关键度 76%)——调试阶段瓶颈

Tornado 图顶部显示:钢结构吊装工期每延长 1 天,项目总工期平均延长 0.8 天——工期敏感度最高。

决策与效果

项目经理据此决定:

  1. 对业主承诺 P80 = 34 个月(并在合同中明确为「风险调整后工期」)
  2. 钢结构吊装列为「超关键任务」,24 小时连续施工,双班制管理
  3. 屋面系统提前 2 个月招标,锁定优质供应商

最终实际完工 = 33.5 个月,在 P80 承诺范围内。

本章小结

要点一句话
Distribution Graph完工日期 / 成本分布,右侧面板读 Deterministic Probability 和 P80
关键度指数任务出现在关键路径上的频率,降序排列找风险热点
Duration Sensitivity任务工期与项目总工期的相关性,Tornado 图可视化 Top 10
两者结合高关键度 + 高敏感度 = 最高优先级管控任务
负敏感度统计偶然——忽略,勾选 Ignore negative values
