3.6 生成风险报告

阅读提示: PRA 的 Summary Risk Report 生成的是 HTML 格式报告,可直接用浏览器打开、打印或发送邮件。

分布图和 Tornado 图很专业——但你的老板和甲方不一定看得懂。Summary Risk Report 帮你把分析结果打包成一份完整的、可分享的 HTML 报告。

操作步骤

步骤操作
1确保 Tornado Chart 等图表窗口已关闭
2`Reports
3配置报告选项(见下表)
4选择 Key Tasks(可选)
5点击 Build Report
6PRA 生成 HTML 报告并自动在浏览器中打开

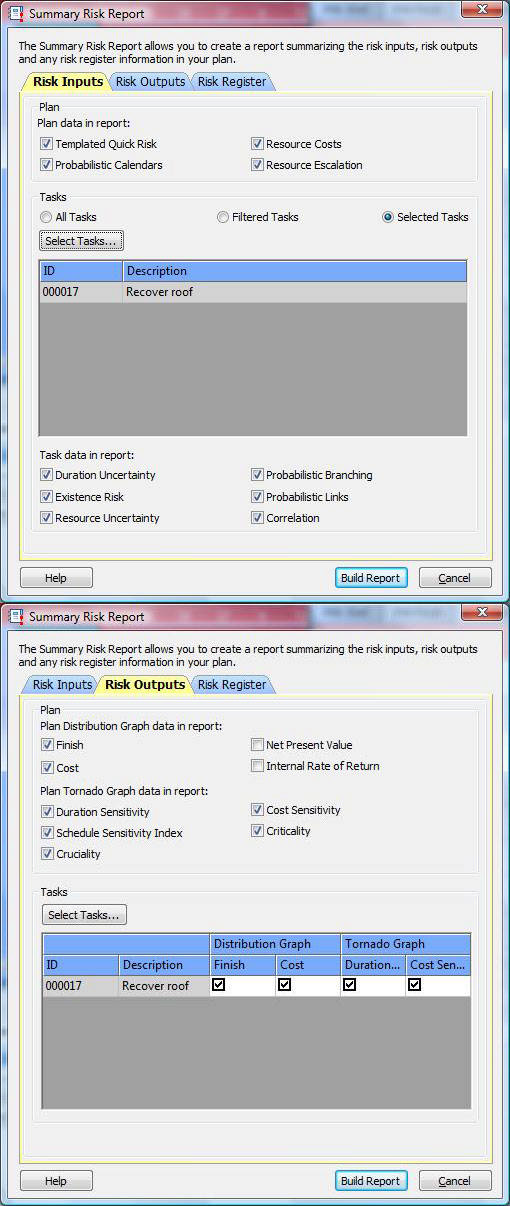

图:Summary Risk Report 对话框配置选项

报告选项

选项说明
Distributions包含项目完工日期和成本的分布图
Tornado Charts包含工期敏感度的 Tornado 图
Key Tasks为选中的关键任务单独追加分布图和 Tornado 图
Assumptions在报告末尾列出每个任务的风险假设(三点估算、概率分支等)

Key Tasks 选择

Key Tasks 让你为特定任务单独生成分析图表。适合的场景:

  • 里程碑节点(如「主体结构封顶」「消防验收通过」)
  • 分包商支付节点(如「幕墙安装完成」——验收后付款)
  • 关键工序(如「恢复屋顶覆盖」——必须在季风季节前完成)

选哪些 Key Tasks? 里程碑节点、分包商支付节点、政府验收节点。每个 Key Task 的分布图和 Tornado 图都会单独追加到报告中。

在教程例子中选择了 00017 - Recover roof`,因为担心在季风季前恢复屋顶覆盖。

报告结构

生成的 HTML 报告包含:

  1. 封面(项目名称、分析日期)
  2. 项目完工日期分布图和 Tornado 图
  3. 项目成本分布图和 Tornado 图
  4. 每个 Key Task 的分布图和 Tornado 图(如选择)
  5. 任务风险假设附录(如选择 Assumptions)

报告可保存为 HTML 文件、打印为 PDF 或直接发送邮件。

图:生成的 Summary Risk Report HTML 页面

实战案例:某水电站项目风险报告

案例:西南某水电站厂房土建风险报告

项目背景

西南某水电站发电厂房,装机 4×300MW。MSP 计划含 215 个任务,工期 540 天,投资 ¥12 亿。项目贷款合同要求每季度向银行提交风险分析报告。

报告配置

选项设置原因
Distributions勾选银行需要看完工日期和成本分布
Tornado Charts勾选展示关键风险驱动因素
Key Tasks3个厂房封顶、首台机组发电、竣工验收
Assumptions勾选满足审计要求

报告核心发现

指标
CPM 工期540d
P50572d
P80614d(+74d)
确定性成本概率34%
P80 成本¥12.8 亿(+¥0.8 亿)
工期关键任务 Top 1蜗壳安装(关键度 94%,敏感度 +0.72)

决策与效果

报告提交银行后,银行批准了 ¥0.8 亿的备用贷款额度(基于 P80 成本)。季度报告制度也满足了贷款合同的合规要求。后续每季度自动生成报告——更新 MSP 进度 → PRA 重跑分析 → Build Report → 发送邮件,流程不超过 30 分钟。

本章小结

要点一句话
入口Reports
Key Tasks里程碑、支付节点、关键工序——每个单独出图
Assumptions勾选后在报告末尾附各任务的风险假设清单
输出格式HTML 报告,可打印为 PDF 或发送邮件
高频场景银行审计、业主汇报、内部月度例会

英文原版内容版权归 Oracle Corporation 所有。中文翻译、案例、习题由 计划工程师 独立创作。
