2.3 挣值分析与预测

挣值管理(Earned Value Management, EVM)是项目控制领域最成熟的工具。将其与概率现金流叠加,你就能同时回答三个问题:花了多少、干了多少、按这速度最终要花多少。

挣值管理的三个基本量

项目管理中有三个最基础的问题:

问题EVM 指标全称含义
计划花多少?BCWS (PV)Budgeted Cost of Work Scheduled计划工作的预算成本
实际花多少?ACWP (AC)Actual Cost of Work Performed已完成工作的实际成本
干了多少活?BCWP (EV)Budgeted Cost of Work Performed已完成工作的预算成本(挣值)

这三个数字一旦凑齐,就能算出:

指标公式含义
CV(成本偏差)BCWP − ACWP正值 = 省钱,负值 = 超支
SV(进度偏差)BCWP − BCWS正值 = 超前,负值 = 滞后
CPI(成本绩效指数)BCWP ÷ ACWP> 1 好(效率高),< 1 差
SPI(进度绩效指数)BCWP ÷ BCWS> 1 好(进度快),< 1 差

在概率现金流图上叠加 EV 曲线

在 Primavera Risk Analysis 中,挣值曲线可以与概率现金流叠加显示,让你在一个视图中同时看到:

  • 概率现金流(P20/P50/P80)
  • 实际成本(ACWP)
  • 计划值(BCWS)
  • 挣值(BCWP)

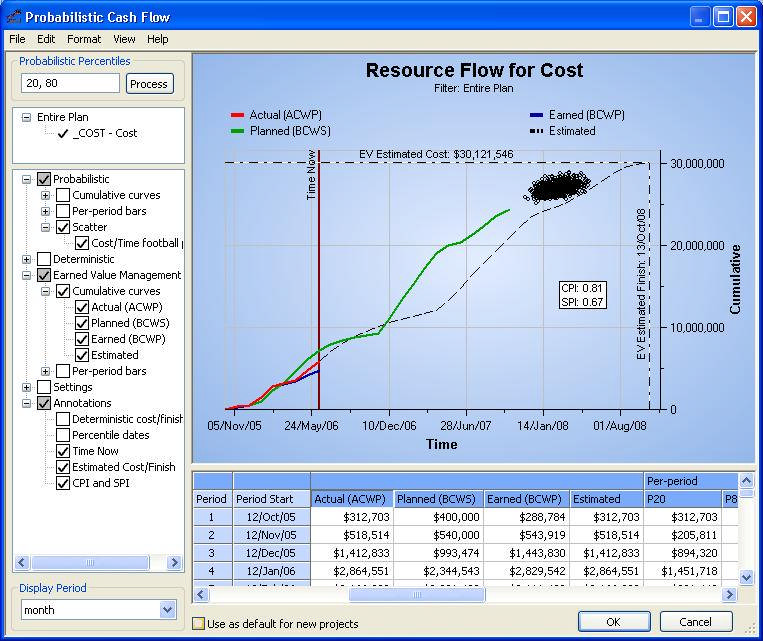

图:概率现金流图叠加 EV 曲线

操作步骤

步骤操作
Reports → Probabilistic Cash Flow
在右侧 Earned Value Management 区域,勾选所需曲线
支持累计曲线每期柱状图两种视图

EV 曲线详解

三条核心曲线

曲线显示方式怎么看
ACWP(实际)累计曲线 / 每期柱这条线高于 BCWP → 你花超了
BCWS(计划)累计曲线 / 每期柱这条线在前面 → 项目进度领先于实际完成
BCWP(挣值)累计曲线 / 每期柱这条线 = 你真正完成了多少工作量

估算线(Estimated)

勾选 Estimated 选项后,系统基于当前绩效(CPI/SPI)外推预测项目最终的累计成本支出曲线。

每期并排显示

勾选 Show bars side by side 后,每期的 ACWP/BCWS/BCWP 柱子会并排显示而非堆叠,更便于比较。

挣值指标面板(EV Metrics)

查看路径:View → Earned Value Metrics

图:EV Metrics 面板

指标一览

指标全称读法
ACWPActual Cost of Work Performed实际花费金额
BCWSBudgeted Cost of Work Scheduled按计划应完成工作的预算
BCWPBudgeted Cost of Work Performed挣值——实际完成工作的预算额
BACBudget at Completion项目总预算(完工预算)
EACEstimate at Completion基于当前绩效预测的完工总成本
CVCost VarianceBCWP − ACWP,成本偏差
SVSchedule VarianceBCWP − BCWS,进度偏差
CPICost Performance Index成本效率指数
SPISchedule Performance Index进度效率指数

两个关键的预测指标

指标含义致命问题
Forecast Schedule Slippage按当前 SPI 预测还需多少时间完工「我们可能还要延期 X 天」
Forecast Cost Slippage按当前 CPI 预测还需追加多少资金「按这效率最终要多花 X 万」

实战案例:地铁站装修工程的挣值诊断

案例:某城市地铁车站装修项目 EVM 分析

项目背景

某地铁换乘站装饰装修工程,合同额 ¥4200 万,工期 10 个月。项目进展到第 5 个月(期中节点),项目经理感觉进度滞后,但说不清具体差多少、多花了多少钱。

问题分析

  • 第 5 个月末:BCWS(计划值)= ¥2100 万
  • 实际完成工作的预算(BCWP)= ¥1750 万
  • 实际支出(ACWP)= ¥2350 万

直接看数字:

指标计算结果判断
SV1750 − 2100−350 万滞后
CV1750 − 2350−600 万严重超支
CPI1750 ÷ 23500.745每花 ¥1 只完成 ¥0.74 的活
SPI1750 ÷ 21000.833计划时间只完成了 83%

预测分析

基于 CPI = 0.745 外推:

预测指标原计划基于 CPI 预测
EAC(完工总成本)¥4200 万¥4200 ÷ 0.745 ≈ ¥5638 万
成本偏差(Forecast Cost Slippage)+¥1438 万
Forecast Schedule Slippage10 个月10 ÷ 0.833 ≈ 12 个月

分析结果

  • 按当前绩效,项目预计超支 ¥1438 万(34%),延期 2 个月
  • 成本超支率远高于进度滞后率 → 效率问题比进度问题更严重

决策与总结

项目经理据此做了三个动作:

  1. 将材料采购从「甲指乙供」改为「甲供」(业主直采,降低中间加价)
  2. 压缩非关键路径上的装饰面层规格(不降低功能,仅降低装饰等级)
  3. 向业主提交变更索赔 ¥520 万(原合同未涵盖的管线迁改)

最终项目在 11.5 个月内完工,实际成本 ¥4850 万——虽仍超支 15%,但比不加干预的 34% 超支好了很多。

一句话启示:挣值管理不是用来「证明你做得好」,而是用来「发现哪里不好然后纠正」。CPI < 1 不可怕,可怕的是不知道 CPI < 1。

概率现金流 + EV = 全景视图

将挣值曲线叠加到概率现金流图上的终极价值:

维度单独看的缺陷叠加后的优势
概率现金流只看「可能花多少」同时看「实际花了多少 + 绩效如何」
挣值指标只看「过去和当前」叠加概率预测未来可能范围
确定性计划只给一套数字看到真实绩效 + 概率偏差

本章小结

要点一句话
EVM 三个基本量BCWS(计划)、ACWP(实际)、BCWP(挣值)
四个关键指标CV(成本偏差)、SV(进度偏差)、CPI、SPI
EAC 预测BAC ÷ CPI → 按当前效率预测最终成本
图形叠加EV 曲线 + 概率现金流 = 全貌视图
核心用途EV 用来发现问题,不是用来证明自己
